ИИ и ритм проекта: как менеджеру освободить 300 часов в год

Двенадцать часов в неделю. Столько времени типичный проектный менеджер тратит на отчёты, обновления планов, переписку со стейкхолдерами и отслеживание рисков. Это почти треть рабочего времени, которая уходит не на принятие решений, а на их оформление.
С ИИ это время сокращается до трёх часов. Но только при одном условии: ИИ должен быть встроен в операционный ритм работы, а не использоваться эпизодически – «когда вспомнишь».
Почему ритм важнее инструмента
Любая методология проектного управления – PRINCE2, PMBoK, Scrum, Kanban – определяет набор регулярных активностей: ежедневных, еженедельных, ежемесячных. Стендапы, ретроспективы, отчёты спонсору, аудит рисков. Названия разные, суть одна: проектный менеджер работает в цикле, и каждый цикл требует времени на сбор данных, анализ и коммуникацию.
Парадокс в том, что большинство PM используют ИИ вне этого цикла. Попросили написать письмо, сгенерировали пару идей, получили сводку по документу. Это даёт иллюзию применения технологии, но не даёт системного эффекта. Исследование Workday подтверждает: реальный выигрыш от ИИ получают только 14% сотрудников – те, кто встроил инструмент в работу системно. У остальных 37% сэкономленного времени тут же уходит на исправление ошибок.
Чтобы показать, как именно ИИ встраивается в каждый уровень ритма, возьмём p3.express – минималистичную методологию, которая явно описывает 33 управленческие активности с чётким расписанием: что делать каждый день, каждую неделю, каждый месяц и при запуске проекта. Она свежая, простая и не привязана ни к одной системе – но принципы работают для любой методологии. Если вы работаете по Scrum – у вас те же ритмы под другими именами.

Разберём по уровням. Для конкретности – на примере реального проекта: внедрение ERP-системы для крупной продуктовой сети, известной по всей стране. Команда 14 человек (4 внутренних + 10 от интегратора), бюджет 45 млн рублей, 18 месяцев, переход со старой самописной учётной системы на 1С:ERP с интеграцией в 120+ торговых точек.
Ежедневный ритм: фиксация рисков и приёмка результатов
Без ИИ
Каждый день PM должен фиксировать новые риски и проблемы, принимать промежуточные результаты от команды, обновлять журналы. На практике это превращается в накопление записей «на потом». Риски не фиксируются в момент появления, а вспоминаются в пятницу перед отчётом. Результаты принимаются формально – никто не пишет обоснование решения.
Это не лень. Это нехватка структуры для быстрого захвата информации в режиме реального времени.
С ИИ
ИИ решает именно эту задачу – быстрой структуризации неструктурированного. Голосовое сообщение в конце встречи превращается в запись риска с категорией, вероятностью и планом реагирования. Разрозненные заметки превращаются в журнал решений с контекстом и обоснованием.
На ERP-проекте это работало так: после совещания с командой интегратора PM диктует голосовое сообщение в три минуты – «обсудили проблему с миграцией справочника номенклатуры, 12 000 позиций без единого формата кодирования, риск задержки этапа “Загрузка данных” на три недели, Ольга из команды интегратора взялась за прототип маппинга к четвергу». ИИ превращает это в структурированную запись риска за 30 секунд. Раньше такая запись либо не делалась вовсе, либо занимала 15 минут в конце дня.
Ежедневная экономия: 20–30 минут. По году – около 80 часов только на ежедневных операциях.
Еженедельный ритм: отчётность и отклонения от плана
Без ИИ
Пятница. Отчёт стейкхолдерам. PM открывает трекер, Jira или таблицу, мысленно суммирует неделю, пишет статус-апдейт. На это уходит 2–3 часа – не потому что задача сложная, а потому что нужно собрать данные из разных источников, сформулировать их понятно для разных аудиторий, расставить акценты. Параллельно нужно проанализировать отклонения от плана и предложить варианты реагирования.
Исследование об интенсификации труда при использовании ИИ показало интересный паттерн: без системного подхода ИИ не сокращает время на отчётность, а расширяет её объём – PM начинают генерировать больше документов, а не меньше.
С ИИ
Системный подход выглядит иначе. Раз в неделю PM тратит 15 минут на то, чтобы скопировать данные из трекеров в промпт. ИИ за 5 минут генерирует черновики трёх версий отчёта: для технической команды, для бизнес-заказчика и для генерального директора. PM проверяет, корректирует, отправляет. Вместо 3 часов – 45 минут.
На ERP-проекте это выглядело так: данные из Jira (закрытые задачи по потокам «Склад», «Закупки», «Финансы», открытые блокеры, статус миграции данных) плюс краткий контекст от PM в промпт. ИИ форматировал отчёт с индикаторами по бюджету, срокам и рискам. Операционный директор сети получал понятный документ на одну страницу, команда интегратора – техническую сводку по потокам, финансовый директор – один абзац с ключевыми решениями по бюджету.
Ещё важная часть еженедельного ритма – анализ отклонений. «План говорит X, реальность говорит Y» – классическая задача для ИИ. Вместо того чтобы PM самостоятельно формулировал варианты реагирования, он описывает ситуацию, ИИ предлагает три-пять опций с оценкой последствий каждой. PM выбирает и обосновывает выбор. Это не замена экспертизы – это ускорение аналитического процесса.
Еженедельная экономия: около 2 часов. За год – примерно 100 часов только на еженедельной отчётности.
Ежемесячный ритм: то, что PM обычно пропускают
Почему ежемесячный ритм ломается
Вот честное наблюдение: большинство PM пропускают ежемесячные активности – ретроспективы, ревью планов, оценку удовлетворённости стейкхолдеров, документирование уроков. Не потому что не понимают их ценность. А потому что это требует 3–4 часа сфокусированной работы в конце месяца, когда всё горит и сроки поджимают.
Эти активности критичны для долгосрочного здоровья проекта. И они пропускаются в подавляющем большинстве проектов.
ИИ убирает основной барьер – время на структуризацию и оформление.
Как ИИ восстанавливает ежемесячный ритм
Ретроспектива без ИИ: PM собирает команду на час, модерирует обсуждение, потом тратит ещё 40 минут на оформление итогов. С ИИ: команда заполняет асинхронно короткую форму за 10 минут, PM загружает ответы в ИИ, получает структурированный отчёт с категоризированными наблюдениями и предложениями. Модератор нужен, но не нужно столько времени на оформление.
Оценка удовлетворённости стейкхолдеров: PM описывает ИИ контекст («вот стейкхолдер, вот его роль, вот что происходило в проекте этот месяц») и получает список точных вопросов для короткого разговора. Потом пересказывает ответы, получает резюме и рекомендации.
На ERP-проекте эта практика позволила заметить на четвёртом месяце, что директора региональных филиалов недовольны тем, что их не привлекают к тестированию – они узнавали о новой системе за неделю до пилотного запуска в их магазинах. Раньше это всплыло бы только при пилоте, когда саботаж на местах уже обеспечен.
Уроки проекта – отдельная история. Типичный PM документирует «уроки» в виде общих наблюдений в конце проекта, которые никто не читает. С ИИ можно ввести практику: раз в месяц PM диктует три-пять конкретных ситуаций, которые пошли не так или неожиданно хорошо. ИИ превращает их в структурированные карточки с контекстом, анализом причины и рекомендацией для следующего раза. За проект накапливается живая база знаний, а не мёртвый документ.
Ежемесячная экономия: 2–3 часа. Но главный выигрыш не во времени, а в том, что активности вообще происходят.
Специализация «Проектное управление» – навыки системной работы с ИИ на каждом этапе проекта
10 уроков: встраиваете ИИ в планирование, отчётность и кризисное реагирование. Результат – не промпты, а рабочая система.

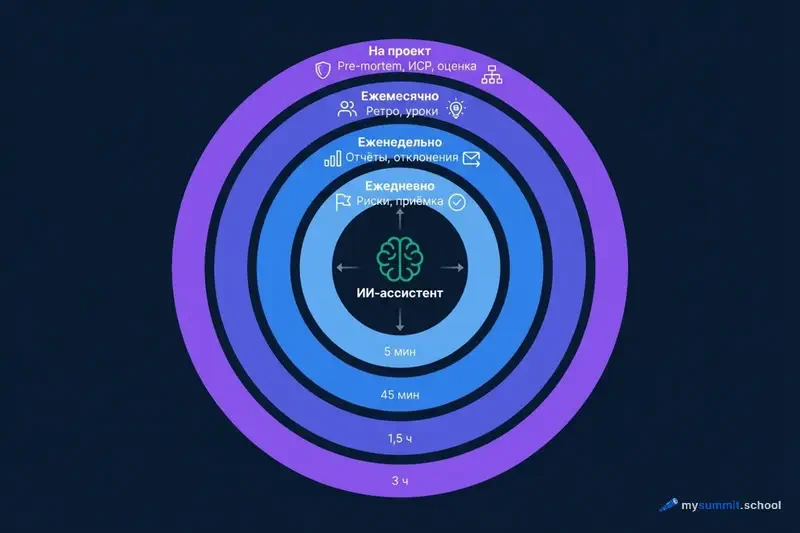

Попроектный ритм: от pre-mortem до оценки сроков
Это активности, которые происходят при запуске проекта, на ключевых этапах и при закрытии. Именно здесь разница между «без ИИ» и «с ИИ» наиболее драматична.
Pre-mortem
Классическая техника Гэри Кляйна: вообразить, что проект провалился, и задать вопрос «почему?». Без ИИ – PM проводит брейнсторм с командой, собирает риски, кто-то документирует. Занимает 3–4 часа с учётом подготовки и оформления.
С ИИ процесс меняется принципиально. PM описывает проект (цель, команда, сроки, бюджет, технический стек, ключевые зависимости) и получает детальный список гипотетических провалов, сгруппированных по категориям – технические риски, риски команды, риски стейкхолдеров, внешние факторы, риски интеграции. Команда затем обсуждает уже конкретный структурированный список, а не генерирует с нуля.
Для ERP-проекта pre-mortem с ИИ занял 3 часа вместо привычных 12 (включая подготовку, саму сессию и оформление). ИИ предложил риски, которые команда бы не придумала сама: например, что кассиры в магазинах будут саботировать новую систему, потому что привыкли к старому интерфейсу за 8 лет – и что нужен отдельный поток работ по обучению линейного персонала, а не только офисных сотрудников. Команда интегратора об этом не думала – для них проект заканчивался на уровне центрального офиса.
Аудит иерархической структуры работ и оценка сроков
Иерархическая структура работ (ИСР) – декомпозиция проекта на конкретные результаты. Типичная проблема: PM составляет ИСР интуитивно, пропуская целые блоки работ, которые потом всплывают как незапланированный объём. Аудит ИСР с ИИ – это запрос «посмотри на эту декомпозицию и скажи, что я мог пропустить для проекта с такими характеристиками». ИИ не волшебник, но хорошо видит типичные пропуски: миграцию исторических данных, обучение конечных пользователей, параллельную эксплуатацию двух систем, интеграционное тестирование с внешними сервисами.
На ERP-проекте ИИ обнаружил, что в ИСР отсутствовал блок «Параллельная эксплуатация» – период в 2–3 месяца, когда старая и новая системы работают одновременно. Это 6 человеко-месяцев работы, которые не были заложены ни в бюджет, ни в сроки. Если бы этот пропуск всплыл на восьмом месяце проекта, последствия были бы совсем другими.
Оценка трудозатрат: ИИ помогает перейти от «опытного ощущения» к структурированной оценке с явными допущениями. PM описывает задачу, ИИ задаёт уточняющие вопросы, предлагает разбивку по этапам с трёхточечной оценкой (оптимистичный / реалистичный / пессимистичный сценарий). Как показывает исследование MIT, роль менеджера смещается от принятия решений к проектированию вариантов выбора – и оценка сроков это наглядно демонстрирует. ИИ не заменяет экспертизу – он делает её явной и проверяемой.
Попроектная экономия: запуск нового проекта – 3 часа вместо 12. При трёх-пяти запусках в год это 30–45 часов.
Кризисное реагирование
Отдельная категория, которая не входит в регулярный ритм, но происходит с любым PM. На ERP-проекте кризис выглядел так: при пилотном запуске в трёх магазинах обнаружилось, что интеграция с весовым оборудованием не работает – кассы не принимают товары с весовым штрихкодом. Это 40% ассортимента. Без ИИ – пять часов хаотичных встреч между командой интегратора, вендором оборудования и операционным директором сети.
С ИИ: PM описывает ситуацию за 10 минут, получает структурированный анализ по схеме «что случилось → какие варианты выхода → риски каждого → чья зона ответственности → что нужно сообщить стейкхолдерам и в какой форме». Встреча уже идёт по чёткой повестке, не в хаосе. Полтора часа вместо пяти. Исследование Microsoft подтверждает: 62% продакт-менеджеров используют ИИ ежедневно, но границы автоматизации и ответственность за решения остаются за человеком – именно так это работает и в кризисном реагировании.
Экономия на кризисе: разовая, но ощутимая – 3–4 часа на каждый инцидент.
Итоговая арифметика
Удивительно, но сложить всё это несложно:

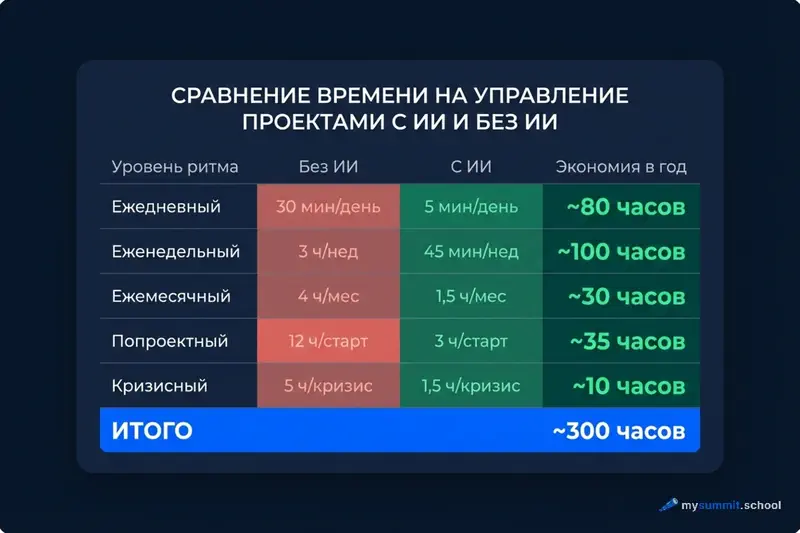

| Уровень ритма | Без ИИ | С ИИ | Экономия в год |
|---|---|---|---|
| Ежедневный (фиксация рисков, журналы) | ~30 мин/день | ~5 мин/день | ~80 часов |
| Еженедельный (отчётность, анализ отклонений) | ~3 ч/нед | ~45 мин/нед | ~100 часов |
| Ежемесячный (ретро, уроки, стейкхолдеры) | ~4 ч/мес | ~1,5 ч/мес | ~30 часов |
| Попроектный (pre-mortem, ИСР, оценка сроков) | ~12 ч/старт | ~3 ч/старт | ~35 часов (3 проекта/год) |
| Кризисное реагирование | ~5 ч/кризис | ~1,5 ч/кризис | ~10 часов |
| Итого | ~250–300 часов |
Цифры приблизительные и зависят от типа проектов, размера команды и зрелости процессов. Но порядок величины – верный.
Это заставляет задуматься вот о чём: если ИИ даёт такой эффект при системном применении, почему большинство PM используют его бессистемно? Ответ, скорее всего, прост: у них нет готового ритма, в который можно встроить инструмент. Нет ритма – нет и системного результата.
Что это означает на практике
Здесь стоит сделать важную оговорку. Мы взяли p3.express как пример, потому что эта методология явно описывает ритм активностей PM. Но принцип универсален. Работаете по Scrum – у вас те же ежедневные стендапы, еженедельные ревью, ежемесячные ретроспективы. По PRINCE2 – те же контрольные точки, отчёты руководящему комитету, журналы рисков. По Kanban – те же метрики потока, анализ узких мест, WIP-лимиты.
ИИ не привязан к конкретной методологии. Он привязан к ритму. Есть ритм – ИИ его ускоряет. Нет ритма – ИИ создаёт иллюзию продуктивности.
До ИИ многие PM пропускали ежемесячные ретроспективы и проектные pre-mortem не потому, что не хотели их делать, а потому что цена проведения была слишком высока при постоянной нехватке времени. ИИ снижает эту цену настолько, что барьер исчезает. Ритм становится достижимым.
Возможно, главный вопрос не в том, какой ИИ использовать, а в том, есть ли у вас ритм, в который его встроить.
Именно эту систему мы преподаём
Специализация «Проектное управление» – 3 главы, 10 уроков. Встраиваем ИИ в каждый уровень проектного ритма: от ежедневной фиксации рисков до антикризисного реагирования. Сквозной кейс на реальном проекте.
Источники
- p3.express – минималистичная методология проектного управления с 33 активностями и явно определённым ритмом: ежедневным, еженедельным, ежемесячным и попроектным
